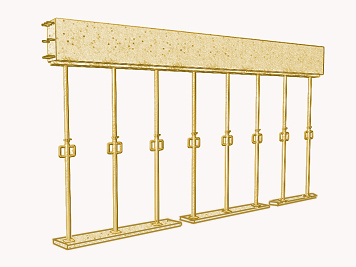

Estintolament de biga
0PC020 Estintolament de biga
Muntatge i desmuntatge d'estintolament de biga horitzontal situada fins a 3 m d'altura, compost per 2 puntals metàl·lics telescòpics, amortitzables en 150 usos i taulers de fusta, amortitzables en 10 usos.
Preu

23,42€

m
Exportació

Tipus de biga
Altura lliure de planta
Puntals
Nombre de puntals (u./m)
Nombre d'usos
Taulons de fusta
Nombre d'usos

Codi

Unitat

Descripció

Rendiment

Preu

unitari

Import

1



Materials



mt50spa050n

Tauló de fusta de pi, dimensions 20x10 cm.

0,004

439,20

1,76

mt50spa101

kg

Claus d'acer.

0,030

1,87

0,06

mt50spa081a

U

Puntal metàl·lic telescòpic, de fins a 3 m d'altura.

0,013

19,25

0,25



Subtotal materials:

2,07

2



Mà d'obra



mo042

h

Oficial 1ª estructurista.

0,373

29,64

11,06

mo089

h

Ajudant estructurista.

0,373

26,36

9,83



Subtotal mà d'obra:

20,89

3



Costos directes complementaris




%

Costos directes complementaris

2,000

22,96

0,46



Costos directes (1+2+3):

23,42



UNITAT D'OBRA 0PC020: ESTINTOLAMENT DE BIGA.


CARACTERÍSTIQUES TÈCNIQUES

Execució d'estintolament de biga horitzontal situada fins a 3 m d'altura,compost per 2 puntals metàl·lics telescòpics, amortitzables en 150 usos i taulers de fusta de pi, amortitzables en 10 usos. Inclús mitjans d'elevació, posada en càrrega i retirada de l'estintolament després del seu ús, anivellació, fixació amb claus d'acer, minves i talls.



CRITERI D'AMIDAMENT EN PROJECTE

Longitud mesurada segons documentació gràfica de Projecte.



CONDICIONS PRÈVIES QUE S'HAN DE COMPLIR ABANS DE LA EXECUCIÓ DE LES UNITATS D'OBRA


DEL SUPORT.

Es comprovarà que els elements constructius que rebran les càrregues que transmetin els estintolaments són capaços de resistir-les.



PROCÉS D'EXECUCIÓ


FASES D'EXECUCIÓ.

Preparació de la superfície de recolzament. Replanteig i cort de taulons. Col·locació dels puntals. Instal·lació i posta en càrrega de l'estintolament. Desmuntatge i retirada de l'estintolament després de la finalització de les obres.


CONDICIONS DE TERMINACIÓ.

L'àrea de treball quedarà lliure de restes procedents dels elements utilitzats en l'estintolament.



CONSERVACIÓ I MANTENIMENT.

Mentre s'efectuï la consolidació definitiva de l'element estintolat, es conservarà l'estintolament realitzat.



CRITERI D'AMIDAMENT EN OBRA I CONDICIONS D'ABONAMENT

Es mesurarà la longitud realment executada segons especificacions de Projecte.



Codi LER

Tipus

Pes (kg)

Volum (l)

17 02 01

Fusta.

2,300

2,091

17 04 05

Ferro i acer.

0,129

0,061



Residus generats:

2,429

2,152
